桥梁支座偏移位置专业施工队
施工步骤

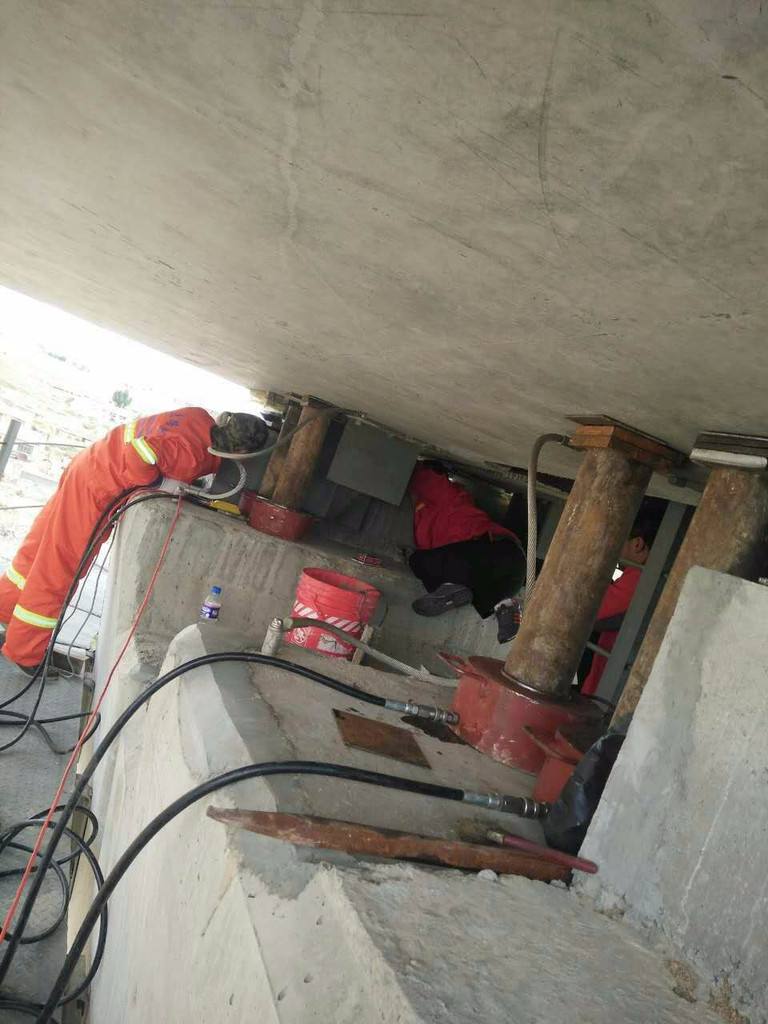

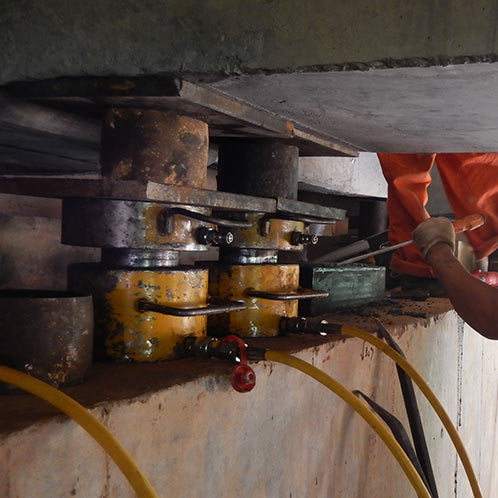

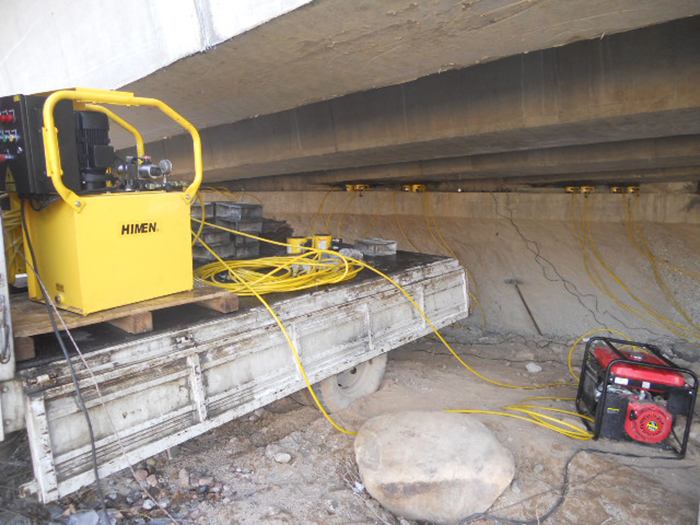

1、将墩顶梁底支撑部位的混凝土表面打磨平整,在各墩顶指定位置上安装千斤顶、临时支撑保护,千斤顶端头保证水平。
2、连续梁整联顶升,按10级加力,为防止梁体外翻,对于箱梁整体同时加力,同时操控,避免单节点受力。
3、顶升高度为10cm,也可根据现场施工操作空间来确定顶升高度。
4、每个墩位每级顶升高度严格控制在5cm。并严格控制相邻两墩之顶升高差不得超过5mm。落梁时也同样按此要求控制。
5、达到顶升高度后,将梁落于临时支撑上(临时支座),更换支座、焊接支座楔型垫板。
6、横向坡度调整前,应测量每墩位现状横坡及梁底相关位置处高程,根据原设计横坡确定本墩位横向高程调整值,并及时向设计反馈,共同确定调整值,确定支座楔型垫板坡度。
7、顶升分级撤除临时支撑上的垫板,每层垫板控制为5mm。方法与顶升方法相同。
8、在主梁回归原位后,在原墩柱及箱梁底板植筋,安装拉杆。通过拉杆结构用以抵抗桥梁偏移,达到限制主梁位移目的。拉杆构件的钢件必须进行防腐处理,材料表面应进行防锈、清洁、整平处理。涂层防腐采用环氧底漆两道+环氧富锌漆两道+聚氨酯面漆两道。
安装施工更换杆件、球、支座:
1安装施工原则:每次只能进行一个支座整改纠偏,拆除一个,安装一个,然后进行卸载,观测一个小时后再进行第二个支座整改
2 整改的详细方法和步骤:
2.1 在需整改的支座箱型柱为中心,进行人工地面整平,地面铺设H250的型钢或者槽钢,搭设6m*6m钢管脚手架操作平台,搭设时需夹紧加固,保证脚手架使用安全。
2.2 在需整改的支座球节点为中心,向前后左右延伸的球点为支撑点(具体参考临时支撑图),用10吨千斤顶顶住球节点,使其缓缓受力,至需整改的支座底板离柱顶5~10MM固定不动,不能超过10MM。待观察一小时后,如没有异常情况,再使用气割将需整改的支座球点所连接的腹杆、连杆割断,卸下后,用汽车吊将其放到地面。 hengshuijucheng
2.3详细测量现场支座偏差数据,精确到毫米;更换的新的杆件、球和支座的尺寸、规格等跟原设计图纸不变,将实际偏差数据导入模型,计算出重新制作加工杆件长度;重新制作的杆件进场按规范进行质量检查和抽样。将已通过设计计算,符合整改要求,新加工好的杆件、球连接好;用汽车吊吊上安装,安装完成后将新加工好的支座挪入支座球点位置。
2.4 缓缓调节千斤顶,使支座球正压到支座顶上。
