淄博烟囱刷航标公司 水泥烟囱刷涂料
烟囱粉刷涂料/烟囱写字/凉水塔外壁写字-
工程服务:15380593638; 13961934918 0515-88600768
一、工程概况:
某电厂砼烟囱100m高,根据现场察看,北边靠近机组厂房,南边为人行走道,烟囱整个表面凹凸不平,矿粒、松动物很多,所有表体铁件已腐蚀,现根据厂方要求将整个烟囱表面进行清理后防腐,具体工作量如下:
1、表面清理:机械清灰,电动砂轮机清除表面灰尘、油污、松动物、矿粒,批107胶白水泥腻子两遍,腻子所批要求为覆盖烟囱所有竖痕。
2、按要求比例烟囱刷航标涂料,保持整个表体达到两遍防腐。
3、爬梯、护网、平台加固维修,所有钢结构机械除锈,刷红丹环氧漆两遍,环氧云铁防锈漆一遍,聚氨酯涂料二遍,颜色根据厂方要求,航标灯更换。

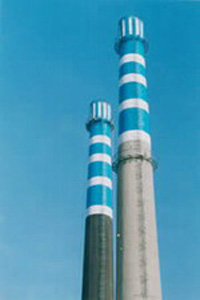

4、按厂方规定三个方向,纵向字共计15个,大小必须根据色环的位置分布均匀、等称。
据了解,“五一”前夕,广州10区2市共有20个楼盘拿到预售证,新增4948套住宅房源;在南京,“五一”期间有四个楼盘开盘,和以往的冷清相比,各个售楼处的人要多了许多,个别楼盘在小长假首日便售出九成;佛山取消了限购政策,借此东风,开发商推出多重促销吸引客人,“五一”期间市民买楼、看楼热情高涨;上海“五一假日楼市”房展会迎来火爆人气;北京“五一”期间大部分项目人气也明显增加。
为两岸中小企业合作搭建平台
二、施工方案如下:
(一)砼表面消尘清污处理

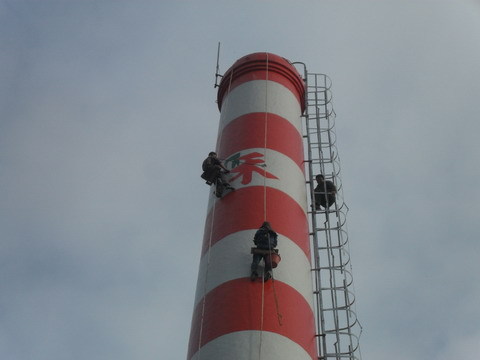

1、利用Φ16的圆钢制作钩挂活动扶梯,清理顶口6m高范围烟囱外表面。
2、顶口第一层平台以下外表面清理:先在第一平台上圆周内固定一根Φ12钢绳,钢绳上均匀固定6-8只滑轮,滑轮中穿挂Φ18的悬吊棕绳,操作人员利用专业吊人绳扣,用钢刷、砂轮机等工具进行外表清理,整体清理,由上至下的顺序清理。要求:原灰尘、翘皮、松动物、油污、矿粒全部清理干净。
(二)批107胶白水泥腻子两遍
施工操作方法同上,将107胶白水泥按1:6比例从囱体表面由上至下逐一进行批刮两遍,不得漏刮,涂刮时必须均匀,达到表面平滑完全覆盖厚表层竖痕。
(三)色环部分(操作方法按外表清理),砼表面清理后,用滚筒涂刷,必须均匀、无漏刷、无堆厚。第一遍干燥后,方可进行下一部程序。
(四)具体要求如下:
1、涂装前应检查所用漆的品种、型号、规格、颜色是否符合施工的规定,并根据油漆的各自施工说明选择适当的涂装工具。
2、下雨、下雾天,表面不干燥,或施工时气候环境未达到油漆品种的适应环境,不能涂装。
3、涂装程序应遵循从上到下,由内到外的程序,严格控制二次污染。
4、前道油漆刷完后,应达到该油漆的实干时间,才能进行下道油漆的涂装。
5、整个涂装过程应做到:涂刷均匀、无透底、无漏刷等现象。
(五)所有烟囱钢结构加固
首先检查平台及爬梯等所有钢筋结构的牢固情况,如发现有已腐蚀损坏的或松动的,及时进行更换、加固,焊接必须牢固。
(六)所有钢结构机构除锈,对腐蚀严重的部位用钢丝刷重拉,凹凸处用异型铲刀铲削,除锈达到无锈迹、无浮锈,全部彻底干净的要求,在此基础上再分批刷红丹环氧防锈漆两遍,环氧云铁防锈漆一道,聚氨酯防腐涂料二道,每刷下一遍油漆时,必须待前一遍干燥后才能进行,严禁雨后油漆。在涂刷过程中,做到涂刷均匀,逐段逐步从上往下,不流淌,无漏刷,无缢纹等情况的发生。
(七)烟囱写字部分
按厂方不同的角度的要求,,首先将每角度的字平均分布在并固定好,然后用工具刀彩笔等将字样刻写在烟囟表体上,再按上述油漆的操作方法将每个字样刷写二遍。
上海耀之资产管理中心(有限合伙)市场总监王鸣:“从早前的湘鄂情、超日、佳兆业到如今的天威集团中票违约,从民企到国企,从私募到公募,债券违约升级体现了监管欲打破刚性兑付的意图。此次‘天威mtn2’主要在银行间债券市场发行,参与者主要是机构投资者,机构投资者对风险的认识较普通散户要高。因此原本较高信用等级债券在银行间债券市场违约,既有打破刚兑预期的示范意义,风险又相对可控。” 俞正声说,10年来,论坛作为国共两党交流对话的重要平台,取得丰硕成果。论坛作为汇聚民意、政策先导的重要平台,形成了153项共同建议,大多转化为两岸共同或各自的具体政策措施,给两岸同胞带来了实实在在的好处。
